L´Agence Fédérale des Réseaux publie l’équilibre offre-demande d’électricité pour les hivers 2019-2020 et 2022-2023

Temps de lecture : 4 – 6 min

  • Le scenario le plus contraignant pour la stabilité du réseau en hiver 2019-2020 est une production éolienne élevée dans le nord de l´Allemagne au moment du crépuscule (faible production photovoltaïque) avec une consommation élevée en Allemagne et dans les pays voisins
  • En plus d´un management accru du réseau (redispatching), il faut activer une capacité de réserve d´environ 5,2 GW de centrales thermiques à flamme dans le sud de l´Allemagne.
  • En revanche pour l’hiver 2022 – 2023 les besoins de capacité de réserve pourraient dépasser les 10 GW. Cette évaluation ne tient pas encore compte des préconisations de la Commission Charbon d´arrêter 12,5 GW de centrales à charbon et lignite d´ici 2022.

L´Agence Fédérale des Réseaux (Bundesnetzagentur) a publié le 2 mai 2019 son analyse de l’équilibre offre-demande d’électricité pour les hivers 2019-2020 et 2022-2023 /1/, /2/. Cette analyse s´appuie sur le rapport des quatre gestionnaires des réseaux de transport (GRT).

Situation hiver 2019-2020

Contrairement aux attentes, le scenario le plus critique pour la stabilité du réseau n´est pas la production éolienne et solaire quasi nulle mais une production éolienne élevée dans le nord de l´Allemagne au moment du crépuscule (faible production photovoltaïque) avec une consommation élevée en Allemagne et dans les pays voisins fin d´automne ou en hiver.

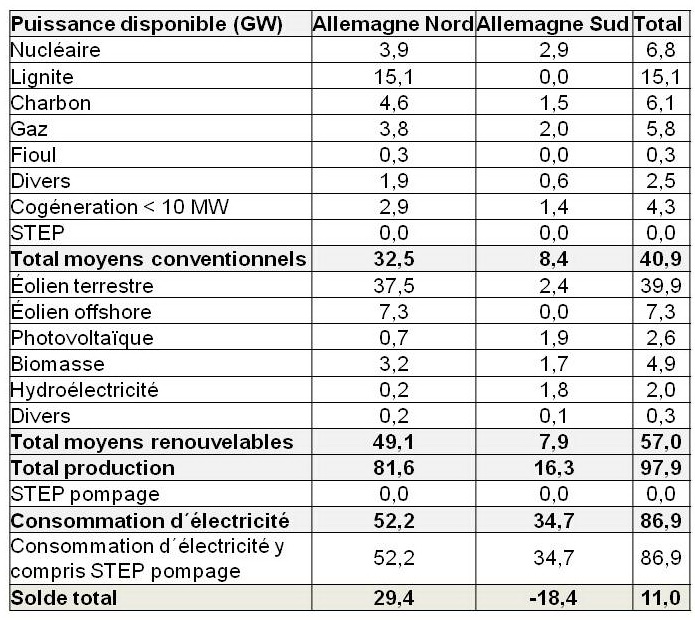

Le tableau montre le scénario potentiellement le plus critique pour la stabilité du réseau en hiver 2019-2020. Dans ce scénario la consommation nationale est estimée à 86,9 GW et l´exportation à 11 GW.

Compte tenu des indisponibilités présumées des moyens de production et du retard du développement des réseaux (notamment les tracés nord – sud),  le solde « production – consommation » donne une situation excédentaire en Allemagne du nord (+ 29,4 GW) et une situation déficitaire en Allemagne du sud (-18,4 GW) nécessitant une exportation accrue d´environ 11 GW. L´impact de l´exportation sur le flux nord- sud varie selon la destination (pays situé au nord ou sud de l´Allemagne).

Tableau_1
Tableau : scénario potentiellement le plus critique pour la stabilité du réseau en hiver 2019-2020

Pour garantir la stabilité du système électrique dans cette situation, il faut utiliser d´une part le potentiel disponible de redispatching de 9,6 GW des centrales pilotables participant au marché de production de l´électricité. En pratique, cela veut dire que les GRT réduisent la production des centrales pilotables au nord du Main (latitude N 50,4°) et augmentent leur production au sud de cette latitude.

Etant donné que le potentiel de redispatching du marché de l´électricité est insuffisant, il faut d´autre part activer une capacité de réserve de 5,16 GW située en Allemagne du sud pour faire face au déséquilibre dans la production d’électricité entre le nord et le sud de l´Allemagne. Il s´agit des centrales  thermiques à flamme considérées d´importance systémique,  et pour lesquelles la demande d´arrêt des exploitants au motif  de rentabilité insuffisante n´a pas été accordée.  Ces centrales de réserve ne sont pas autorisées à participer au marché de production mais seront uniquement employées à la demande des GRT pour le maintien de la stabilité du système électrique.

Compte tenu du fait que les besoins de réserve sont environ 1,5 GW plus bas que pour l’hiver précédent /3/,  les centrales de réserve déjà contractées en Allemagne permettront de couvrir les besoins de l’hiver 2019-2020.

csm_Steag-KW-Bexbach-002_8e644dc5cb

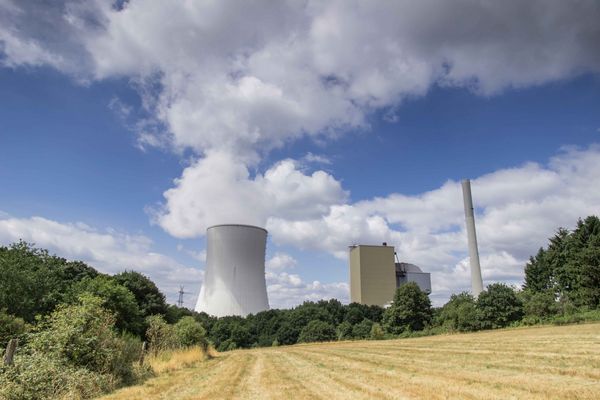

Capacité de réserve : centrale à charbon de Bexbach (STEAG), 780 MW, Sarre-Palatinat

Situation hiver 2022-2023

L´Agence Fédérale des Réseaux a effectué une première évaluation de l’équilibre offre-demande d’électricité pour l’hiver 2022-2023. Selon le calcul, les besoins de réserve seront pratiquement doublés par rapport à l´hiver 2019-2020 et passeront à 10, 65 GW.

Les raisons sont les suivantes :

  • prise en compte des nouvelles exigences, conformément à la réglementation européenne, à savoir l´augmentation des capacités d´interconnexion.
  • sortie définitive du nucléaire fin 2022, ce qui conduit à l´aggravation du déséquilibre dans la production d’électricité entre les régions du nord et du sud.

Afin d´assurer la sécurité du système électrique dans la période allant de l´arrêt du nucléaire jusqu´à la mise à disposition des nouvelles lignes à courant continu, l´ Agence fédérale des Réseaux a déjà accordé en 2017 /4/ la construction de 1200 MW de capacité de soutien du réseau (besondere netztechnische Betriebsmittel) repartie sur 4 régions en Allemagne du sud (4 unités de 300 MW chaque). La mise en service des installations est prévue à partir d´octobre 2022

La mise en service de nouvelles lignes et notamment des tracés nord – sud en courant continu, prévue pour 2025, pourrait réduire les besoins de capacité de réserve. Mais en attendant, il faudrait, pour la seule stabilisation des réseaux, maintenir une capacité de réserve importante. Les frais seront répercutés sur les consommateurs.

L’origine de cette capacité de réserve importante n’a pas encore été déterminée. Les centrales de réserve à disposition en Allemagne en 2022 seront très vraisemblablement insuffisantes. Il faudrait éventuellement contracter des moyens pilotables à l´étranger.

Compte tenu du fait qu´une incertitude considérable entoure encore les pronostics pour l´hiver 2022-2023, l´Agence Fédérale des Réseaux continue pour l´instant à surveiller la situation et  prendra des décisions en temps utile.

L´évaluation pour l’hiver 2022-2023 ne prenant pas encore en compte les préconisations de la Commission Charbon, à savoir arrêter définitivement d’ici 2022  une capacité de 12,5 GW des centrales à charbon et lignite /5/, cela devrait encore modifier les besoins de capacité de réserve en fonction de la position géographique de ces centrales.

Références

/1/ Bundesnetzagentur, communiqué de presse du 2.5.2019 : « Bundesnetzagentur gibt Netzreservebedarf bekannt », https://www.bundesnetzagentur.de/SharedDocs/Pressemitteilungen/DE/2019/20190502_Netzreserve.html?nn=265778

/2/ Bundesnetzagentur (2019) : « Feststellung des Bedarfs an Netzreserve für den Winter 2019/2020 sowie das Jahr 2022/2023 »,

https://www.bundesnetzagentur.de/SharedDocs/Downloads/DE/Sachgebiete/Energie/Unternehmen_Institutionen/Versorgungssicherheit/Berichte_Fallanalysen/Feststellung_Reservekraftwerksbedarf_2019.pdf?__blob=publicationFile&v=3

/3/ Allemagne-Energies (2018)  : « Pour les hivers 2018-2019 et 2019-2020, l´agence fédérale des réseaux évalue à 6,6 GW la capacité de réserve des centrales thermiques à flamme », https://www.bundesnetzagentur.de/SharedDocs/Downloads/DE/Sachgebiete/Energie/Unternehmen_Institutionen/Versorgungssicherheit/Berichte_Fallanalysen/Systemanalyse_UeNB_2018.pdf?__blob=publicationFile&v=2

/4/ Bundesnetzagentur (2017) : « Bericht zur Ermittlung des Bedarfs an Netzstabilitätsanlagen gemäß §13k EnWG », https://www.bundesnetzagentur.de/SharedDocs/Downloads/DE/Sachgebiete/Energie/Unternehmen_Institutionen/Versorgungssicherheit/Berichte_Fallanalysen/BNetzA_Netzstabilitaetsanlagen13k.pdf?__blob=publicationFile&v=3.

/5/ Allemagne-Energies (2019) : « Allemagne : Une sortie du charbon préconisée d’ici 2038 », https://allemagne-energies.com/2019/01/27/allemagne-une-sortie-du-charbon-preconisee-dici-2038/



Les gestionnaires des réseaux de transport publient le projet révisé du plan de développement des réseaux de transport à l´horizon de 2030


Temps de lecture : 7 – 9 min

Les quatre gestionnaires des réseaux de transport (GRT) ont présenté mi-avril 2019 le projet révisé du plan de développement des réseaux de transport à l´horizon de 2030.

Suite au nouvel objectif d´une part de 65% d´énergies renouvelables à la consommation d´électricité d´ici 2030, les besoins d’extension des réseaux électriques de transport sont plus importants et plus chers que dans les évaluations antérieures. Ils passeront de 7 700 km à plus de 12 000 km selon le scénario retenu.  La capacité des tracés nord-sud à haute tension en courant continu sera augmentée à 12 GW. Les coûts totaux du projet révisé se situent maintenant entre 61 et 62,5  milliards d´Euros selon le scénario.

L’Agence Fédérale des Réseaux soumettra, après analyse des propositions des GRT, le plan de développement au gouvernement. Il servira de base à la programmation fédérale des besoins. Le projet de programmation fédérale sera ensuite soumis pour accord au parlement (Bundestag, Bundesrat)  courant 2019.  Après adoption, la programmation fédérale constitue la base pour le développement des réseaux de transport à l´ horizon 2030.

Scénarios énergétiques

Un cadre des scénarios d´approvisionnement et de consommation de l´électricité (voir tableau en annexe) fournit la base de planification du développement des réseaux de transport (terrestre et en mer).

En coordination avec l´Agence Fédérale des Réseaux, cinq scénarios ont été retenus : un scenario à court terme B 2025, trois scenarios à l´horizon de 2030 (A, B et C)  et un scenario à plus long terme à l’horizon 2035 /1/, /2/.

Tous les scenarios visent l´objectif d´une part de 65% des énergies renouvelables à la consommation de l´électricité à l´horizon 2030. Seule l’importance des différentes technologies des énergies renouvelables employées varie selon le scénario. De plus les scénarios se distinguent au niveau du degré d´innovation relative à la production centralisée et décentralisée, de leur utilisation dans les autres secteurs (électromobilité et pompes à chaleur ménagères) et du degré d´utilisation de stockage d´énergie et de management du réseau (Demand Side Management).

Un objectif du tournant énergétique de 2011 était la baisse de la consommation nationale de l´électricité d´au moins 25% d´ici 2050.  Pratiquement tous les scénarios 2030 partent de l´hypothèse d´une augmentation de la consommation nationale notamment en raison de l´utilisation accrue d´électricité dans les autres secteurs.

Les propositions récentes /3/ de la Commission Charbon (réduction à 17 GW de la capacité totale des centrales charbon et lignite d´ici 2030) correspondent au scenario C 2030 (17,1 GW).

Les scénarios 2030 visent un plafond d´émissions annuelles de CO2 de 184 Mt CO2 ce qui correspond à une réduction d´environ 50% par rapport à 1990 (366 Mt CO2).

Plan commun de développement des réseaux de transport

Le cadre des scenarios a permis aux quatre GRT d´établir un plan commun de développement des réseaux de transport distribué pour consultation aux acteurs du marché en février 2019.

Suite aux amendements, le projet révisé a été publié mi-avril 2019 /1/. Il confirme la programmation fédérale des besoins actuellement en vigueur (pour mémoire : la programmation fédérale actuelle de développement des réseaux de transport a déterminé 7700 km comme prioritaires) et préconise des mesures supplémentaires (nouvelles lignes et renforcement des lignes existantes).

Pour le scenario C 2030 à titre d´exemple, les GRT estiment que 1700 km de lignes nouvelles et 3250 km de renforcement des lignes existantes supplémentaires seraient nécessaires.

Dans tous les scenarios 2030, ils proposent la construction de deux nouvelles lignes à haute tension en courant continu d’une capacité cumulée de 4 GW sur une longueur d´environ 1160 km. Elles viendraient s’ajouter aux tracés nord – sud en courant continu déjà prévus. On passerait ainsi à un total de 12 GW et une longueur supérieur à 3600 km (voir figure 1).

NEP 2030_1
Figure 1 : Tracés nord – sud en courant continu (projet 2030) – nouveau tracé proposé en rouge

Les besoins totaux en lignes nouvelles et renforcement des lignes existantes passeront à 12090 km dans le scénario C 2030. Dans les autres scénarios, les besoins totaux varient légèrement entre 11480 km (A 2030) et 12670 km (B 2035).

Les coûts du scenario moyen B 2030 augmenteront à 61 milliards d´Euros par rapport aux 52 milliards d´Euros du premier projet 2030. Le coût du scenario C 2030 est évalué à 62,5  milliards d´Euros.

Motifs pour l´augmentation du besoin

La raison principale est la décision du gouvernement en 2018 d´augmenter l´objectif de la part d´énergies renouvelables à la consommation d´électricité à 65% d´ici 2030.

Malgré l´emploi de technologies innovantes, telles que le stockage d´énergie et le power-to-gaz, l´augmentation de la part des énergies renouvelables nécessite l´extension des réseaux électriques pour faire face à l´aggravation du déséquilibre dans la production d’électricité en Allemagne.  Tandis que la production dans le nord et l’est du pays équivaut pratiquement au double de la demande, il y a un déficit dans le sud et l’ouest,  où entre un quart et la moitié de la consommation annuelle d’électricité doit être assurée par des importations depuis d’autres régions ou des pays voisins. L’électricité éolienne produite dans le nord doit donc être amenée à des centres de consommation électrique dans le sud et dans l’ouest de l’Allemagne.

De plus la production aléatoire peut excéder pendant de nombreuses heures la consommation nationale, entrainant la nécessité d´exporter l´électricité en surplus.  Les scénarios 2030 partent de l´hypothèse d´un solde exportateur d´énergies renouvelables entre 44,4 et 75,6 TWh lissé sur l´année. L´Allemagne restera donc un fort exportateur d´électricité en Europe à l´horizon 2030.

Evaluation de la stabilité du système électrique

Sur la base du scénario B 2035, les GRT ont évalué la stabilité du système électrique dans l´hypothèse d´une sortie complète des centrales à charbon et lignite.

Compte tenu du fait que ces centrales injectent aussi de la puissance réactive dans le réseau, leur arrêt nécessite de recourir à d’autres moyens de compensation. Les analyses ont montré un besoin important d´équipements de compensation de puissance réactive, compris entre 38,1 et 74,3 Gvar (Gigavoltampère réactive) selon le degré de réduction du couple charbon /lignite.

Absence d´une appréciation approfondie de la sécurité d´approvisionnement

Une appréciation approfondie de la sécurité d´approvisionnement ne fait pas partie du plan de développement des réseaux à l´horizon de 2030. Pour l´exemple, pour une consommation de pointe de 80 GW en cas de vague de froid décennale le scénario C 2030 prévoit une capacité pilotable de 80,7 GW composée de 69,1 GW de centrales conventionnelles, 5,6 GW d´hydroélectricité et 6 GW de biomasse. Des indisponibilités comme des arrêts de tranche ou des déficits hydrauliques n’ont pas été retenues. Pour assurer la sécurité d´approvisionnement il faut s´appuyer sur le Demand Side Management (une capacité de 6 GW d´effacement est envisagée) ou des importations des pays voisins.

Programmation fédérale des besoins

L’Agence Fédérale des Réseaux soumettra, après analyse des propositions des GRT, le plan de développement au gouvernement. Il servira de base à la programmation fédérale des besoins. Le projet de programmation fédérale sera ensuite soumis pour accord au parlement (Bundestag, Bundesrat)  courant 2019. Après adoption, la programmation fédérale des besoins constitue  la base pour le développement des réseaux de transport à l´ horizon 2030.

Le gouvernement est tenu de présenter tous les quatre ans au législateur la programmation des besoins des réseaux. La dernière version date de 2015.

Annexe : Scénarios pour le plan de développement des réseaux 2030 (édition 2019)

Tabelle

Références

/1/ Communiqué de presse du 15.04.2019 de TenneT, Amprion, 50Hertz, TransnetBW: „Übertragungsnetzbetreiber übergeben zweiten Entwurf des Netzentwicklungsplans 2030 (2019)“ https://www.tennet.eu/de/news/news/uebertragungsnetzbetreiber-uebergeben-zweiten-entwurf-des-netzentwicklungsplans-2030-2019/

/2/ GRT : « Zweiter Entwurf des NEP 2030 (2019) – Vorstellung der Ergebnisse », 30.4.2019, https://www.netzentwicklungsplan.de/sites/default/files/paragraphs-files/Dialogveranstaltung_Ergebnisse_NEP_2030_2019_2_Entwurf.pdf

/3/ Allemagne-Energies : « Allemagne : Une sortie du charbon préconisée d’ici 2038 », https://allemagne-energies.com/2019/01/27/allemagne-une-sortie-du-charbon-preconisee-dici-2038/

Appel d´offres du photovoltaïque 2019 : les raisons possibles de la forte hausse de prix

Innogy

Temps de lecture : 3 min

  • L’Agence Fédérale des Réseaux (Bundesnetzagentur) a publié fin mars 2019 les résultats du 2e appel d’offres de 2019 pour des installations photovoltaïques de plus de 750 kW. Le prix moyen d´adjudication est en forte hausse par rapport à 2018 et la session précédente en 2019.
  • Le résultat de l´appel d’offres bi-technologies (éolien terrestre et solaire), publié le 18 avril 2019, confirme la tendance haussière du prix d´adjudication du photovoltaïque.

Le résultat du dernier appel d’offres pour le photovoltaïque /1/ sort de la tendance observée en 2017 et 2018 /2/. Sur l’ensemble des projets retenus, les prix d´adjudication s’étalaient de 39 €/MWh à 84 €/MWh. Le prix moyen pondéré est avec 65,9 €/MWh en forte hausse.

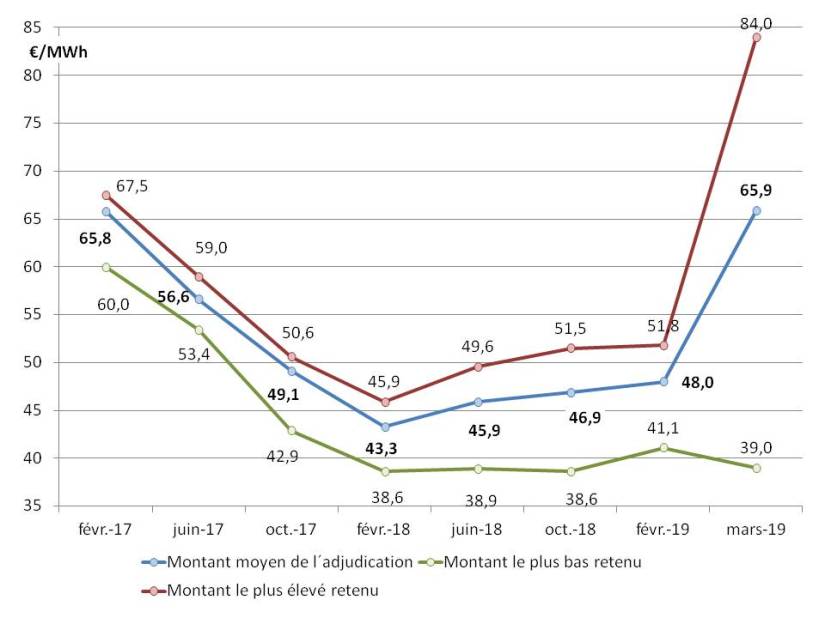

La figure 1 montre les résultats d´appels d´offres du photovoltaïque en 2017, 2018 et au premier semestre 2019.

resultats AO 2019
Figure 1 : Résultats d´appels d´offres du photovoltaïque en 2017, 2018 et au premier semestre 2019

Les raisons possibles de la forte hausse de prix

Il y avait plusieurs particularités lors du 2e appel d’offres de 2019 pour des installations photovoltaïques : il s´agit du premier appel d´offres supplémentaire (Sonderausschreibung) d´un volume de 500 MW pour atteindre les 65 % EnR en 2030. Les précédents appels d´offres avaient une puissance appelée moins importante, entre 175 et 200 MW.

Le montant d´adjudication maximal admis a été fixé à 89,1 €/MWh par l´Agence Fédérale des Réseaux (Bundesnetzagentur), donc une valeur relativement élevée pour un volume si important.

De nombreux projets de champs photovoltaïques en Bavière  ont été exclus de l´appel d´offres, compte tenu du fait que la Bavière avait déjà dépassé son quota. De plus de nombreux projets (~ 200 MW) ont dû être exclus pour vice de forme.

La forte hausse du prix s´explique par des effets d’aubaine compte tenu du volume et un plafond de prix élevé, et l´exclusion de certains concurrents, notamment en Bavière.

Le résultat de l´appel d’offres bi-technologies 2019 confirme la tendance haussière du prix

L’Agence Fédérale des Réseaux (Bundesnetzagentur) a publié mi-avril 2019 /3/ le résultat de l´appel d’offres bi-technologies combinant solaire et éolien terrestre. Il s´agit du 3e appel d’offres de ce type. Dans les deux sessions précédentes, l´éolien terrestre n’a pas reçu l’adjudication. Cette fois ci aucune offre n’a été soumise pour l’éolien terrestre. Donc le volume total attribué de 210,8 MW pour une cible de 200 MW a été entièrement octroyé au photovoltaïque.

La fourchette des prix s’étend de 45 €/MWh à 61 €/MWh. Le prix moyen pondéré d´adjudication s’affiche à 56,60 €/MWh, donc en légère hausse comparé au prix moyen de 52,70 €/MWh lors du précédent appel d’offres en novembre 2018 /2/.

Selon l´Agence Fédérale des Réseaux, ce résultat ne doit pas être considéré isolément mais en combinaison avec l´appel d´offres supplémentaire (Sonderausschreibung) d´un volume de 500 MW du mois précédent (voir plus haut) qui a déjà conduit à une forte hausse du montant d´adjudication.

Il faut attendre les résultats des prochains d´appels d´offres pour voir s´il s´agit d´une anomalie ou une tendance systématique.

Références

/1/ Bundesnetzagentur, communiqué de presse du 28 mars 2019 : « Ergebnisse der Ausschreibung für Solaranlagen », https://www.bundesnetzagentur.de/SharedDocs/Pressemitteilungen/DE/2019/20190328_Solar.html?nn=265778

/2/ Allemagne-energies 2018 : « Retour d´expérience des appels d´offres en 2017 et 2018 selon la loi sur les énergies renouvelables de 2017 (EEG 2017) », https://allemagne-energies.com/2018/12/09/retour-dexperience-des-appels-doffres-en-2017-et-2018-selon-la-loi-sur-les-energies-renouvelables-de-2017-eeg-2017/)

/3/ Bundesnetzagentur, communiqué de presse du 18 avril 2019 :  »  Ergebnisse der gemeinsamen Ausschreibungen nach dem EEG », https://www.bundesnetzagentur.de/SharedDocs/Pressemitteilungen/DE/2019/20190418_Ausschreibungen.html?nn=265778
